Društvo KONČAR – Montažni inženjering završilo rekonstrukciju sabirnica u transformatorskoj stanici Tumbri

Društvo KONČAR – Montažni inženjering završilo je zamjenu sabirničkog sustava u TS 400/110/30 kV Tumbri. Radovi zamjene 400 kV sabirničkih sustava ubrajaju se u kategoriju radova najvećeg stupnja složenosti te zahtijevaju kvalitetnu pripremu i organizaciju.

Rekonstrukcijom je obuhvaćena zamjena 400 kV dvostrukog sabirničkog sustava glavnih i pomoćnih sabirnica. Rasklopno postrojenje 400 kV sastoji se od DV polja Melina, Krško 1, Krško 2 i Žerjavinec, spojnog polja glavnih sabirnica, spojno polje pomoćnih sabirnica, mjernog polja i tri polja transformatora 1, 2 i 3.

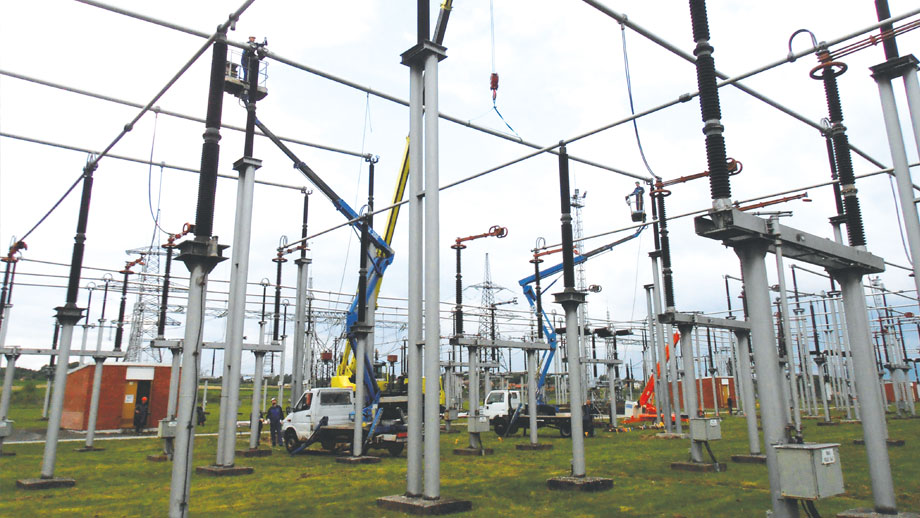

Rekonstrukcija sabirnica u transformatorskoj stanici Tumbri

Zbog važnosti rasklopnog postrojenja 400 kV TS 400/110/30 kV Tumbri, a naročito u svrhu postizanja većeg stupnja sigurnosti i raspoloživosti, bilo je potrebno izvršiti obnovu sabirničkih sustava 400 kV postrojenja. Rekonstrukcijom je napušten sustav tzv. Gerberovih nosača kod sabirničkih cijevi te je zamijenjen gredama između potpornih izolatora, dok je broj potpornih izolatora udvostručen. Ovaj sustav nazvan „jedna greda – jedan raspon“ pruža potpunu kontrolu nad ponašanjem sabirničkih cijevi i omogućava veću nosivost potporne konstrukcije.

Zbog očuvanja stabilnosti elektroenergetskog sustava termini isključenja pojedinih 400 kV polja morali su biti usklađeni s godišnjim planovima Mrežnog centra Zagreb i Nacionalnog dispečerskog centra pa su svi planirani rokovi morali biti striktno poštivani.

Prijavi se na KONČAR newsletter

Zanima te na čemu trenutno radimo, na koja tržišta najviše izvozimo, koliko smo društveno odgovorni i zašto su naši zaposlenici naša najveća vrijednost?

Prijavi se na KONČAR news i svaki mjesec budi u toku sa svim našim postignućima i iskoracima.

Prijavi se
KONČAR Newsletter

Vezane vijesti

Možda će te zanimati i ove vijesti.

Gradimo novi Laboratorij za velike električne pogone i strojeve
RDI
Gradimo novi Laboratorij za velike električne pogone i strojeve

Ovaj strateški iskorak predstavlja jedan od najvažnijih razvojnih projekata posljednjih godina.

U promet pušten prvi baterijski elektromotorni vlak
Poslovanje
U promet pušten prvi baterijski elektromotorni vlak

Danas je u promet pušten prvi baterijski elektromotorni vlak (BEMV) na relaciji Zagreb – Bjelovar – Zagreb.

Ugovorena obnova PS Staro Petrovo Selo
Poslovanje
Ugovorena obnova PS Staro Petrovo Selo

S HŽ Infrastrukturom smo u travnju 2025. potpisali ugovor u vrijednosti 912.128,31 eura za radove na obnovi postrojenja za sekcioniranje (PS2) 25 kV Staro Petrovo Selo.
